科学技术日新月异,带动建筑行业施工工艺的革新。各种施工工艺层出不穷,并在一代一代建造者的实践中不断发展完善,形成一套套指导施工的体系。对于江悦城公园里工程部来说,质量、安全和进度是他们固守的生命线,保质保量的交付是工程人全力以赴奋斗的目标。江悦城公园里工程团队深信细节决定成败,每一个工艺细节都精益求精。
本期小编就为大家介绍江悦城公园里项目的钢筋工程的细部节点做法。
◆箍筋加工:
箍筋成型尺寸:梁(柱)截面尺寸去掉二倍的钢筋保护层厚度。

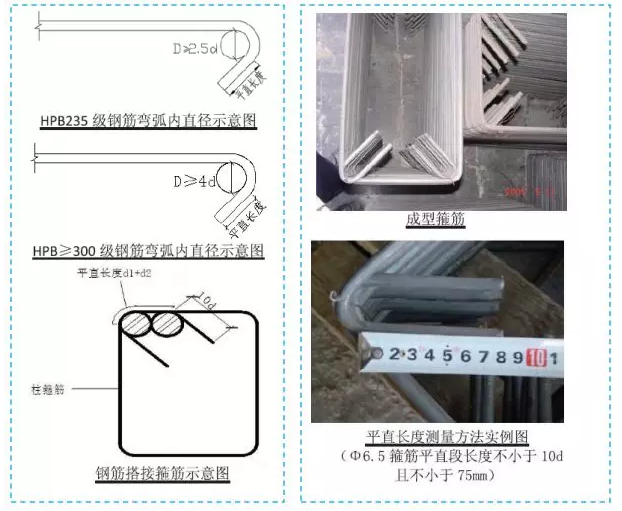

箍筋 端部弯折 角度不 应小于135°,平直段长度要求:非抗震要求不小于5d,抗震要求不小于10d且不小于75mm。

◆钢筋直螺纹加工:

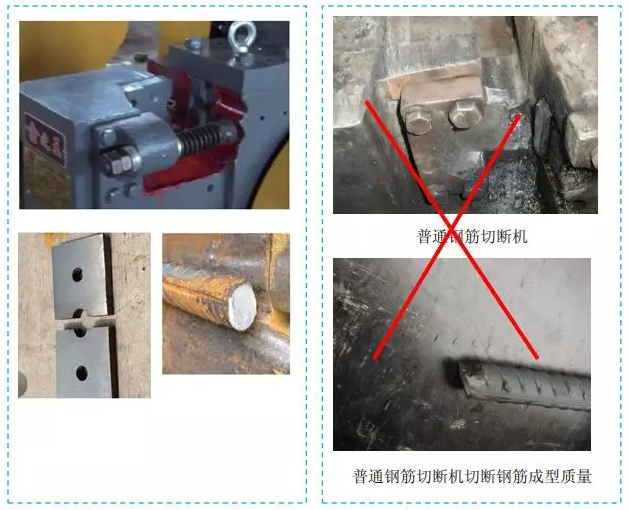

采用砂轮切割机或半圆刀口钢筋切断机进行切割,保证钢筋端头平直,无马蹄口或偏头。
严禁使用普通钢筋切断机。

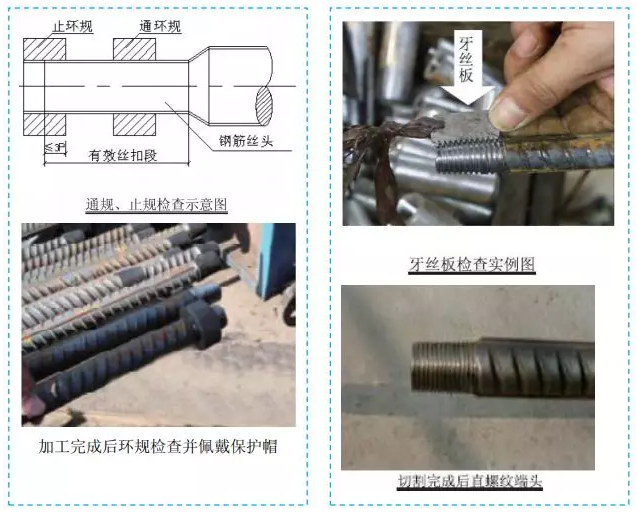

钢筋丝头螺纹中径尺寸的检验应符合通环规能顺利旋入整个有效扣长度,而止环规旋入丝头深度≤3p(p为螺距)。
钢筋丝头螺纹的有效旋合长度用专用丝头卡板检测,允许偏差≤1p。
直螺纹套丝完成后,必须安装保护帽进行保护。

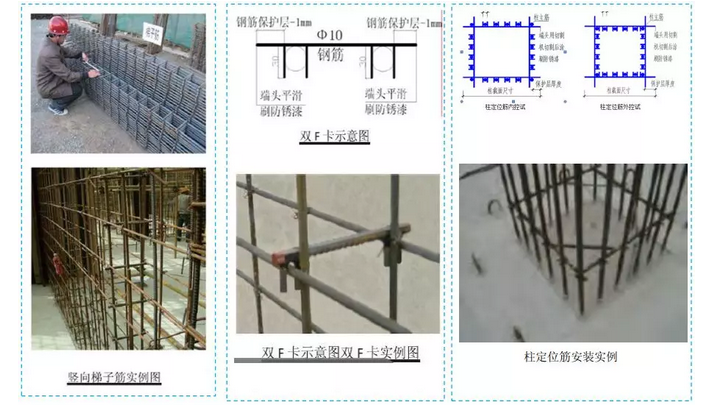

◆墙体定位钢筋、柱定位箍:

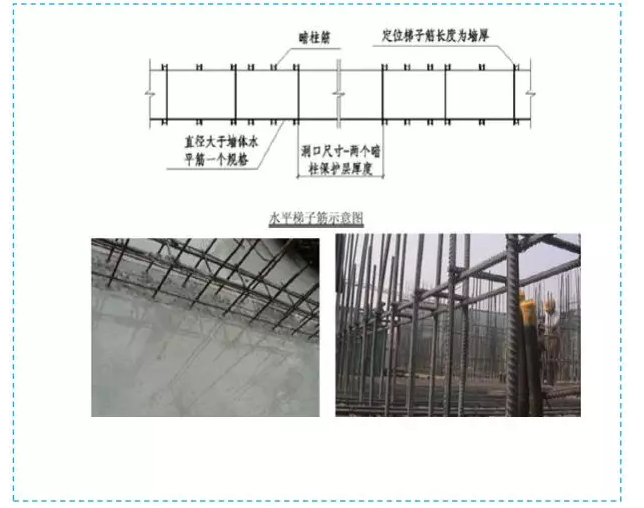

墙体水平梯子筋,固定于墙体顶部150-200mm处,用于控制立筋间距和位置。
墙体竖向梯子筋,采用比墙竖向钢筋高一规格钢筋焊接加工并可代替墙体竖向钢筋,每隔1.8米设置一道。
当墙筋直径大于16mm,可取消竖向定位筋,采用双F卡定位。卡子两端使用无齿锯切割,端头往里刷15mm防锈漆。
柱定位箍设置在楼面标高以上500mm处,定位卡钢筋中心间距为钢筋直径加3mm。


◆线盒预埋施工:

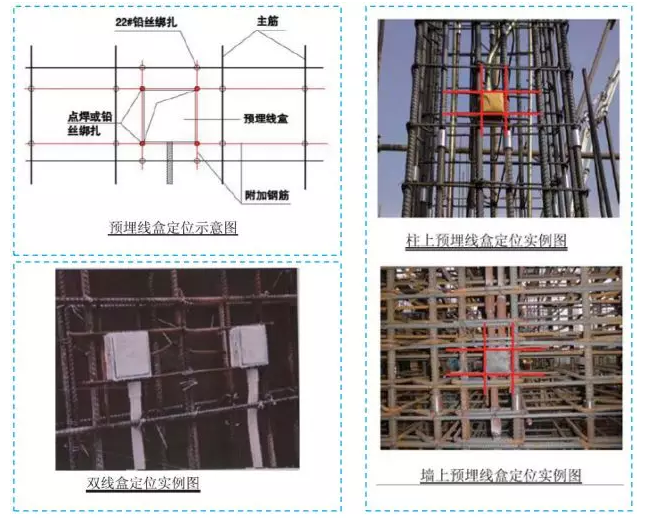

对于墙体预埋的线盒为达到一次成型的效果,在墙筋施工时,线盒安装工序必须在柱墙钢筋绑扎完毕后,合模前进行施工,首先将线盒固定到位,然后贴膜,让线盒外表面与墙面平齐或比墙面略微凹入2mm左右。
选用纵、横双向各两根附加钢筋进行固定,附加钢筋可采用点焊方式进行固定。

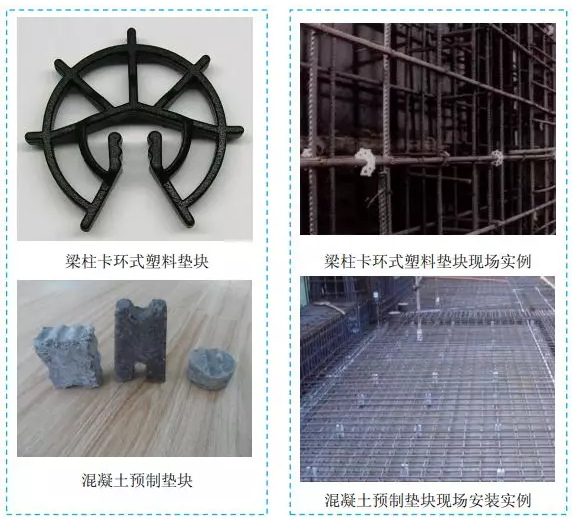

◆预制垫块:
梁底、板底垫块推荐使用混凝土预制垫块,不允许使用大理石垫块。
梁、墙侧钢筋保护层可采用双F卡、垫块进行控制。

江悦城公园里,用精益求精的态度创造美好生活。作为项目的管理者和执行者,让我们专心致志、一丝不苟地投入到项目的建设中,为打造高质量高品质的幸福住区而努力吧!
